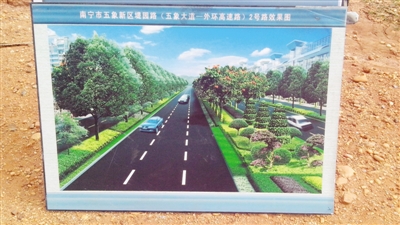

青环路江对面的堤园路建好后宽敞又美丽(效果图)
民主铁路立交建设进入尾声,民主路主车道及望州南路本月底可实现通车;昆仑大道北面公租房项目将于9月开工,提供房源3387套,统一简装拎包即可入住……昨日,市领导到重大项目联系点调研了解到,南宁市一批重要交通基础设施建设及保障性住房项目正在全力推进。
1
项目民主路及望州南路将于月底通车
昨日上午,记者在民主望州南路口看到,以往机动车、非机动车和行人在该处堵成一团导致交通混乱不堪的景象早已不复存在,呈现在眼前的是一座铁路立交和一条宽敞平坦的下穿通道,车辆三三两两驶来,快速而有序地从立交下通过该路口。在立交框架桥上,一列火车“轰隆隆”驶过。
据悉,自上月中旬民主铁路立交下穿通道东边半幅道路通车后,民主铁路立交建设已接近尾声,项目计划总投资1.48亿元,累计完成投资1.06亿元,占比72%。目前,民主路平交道口市政道路部分,民主路全幅(人行道除外)已完成沥青路面并临时开放交通。也就是说,四孔框架桥下的4个孔都具备通车条件了。不过,由于望州南路段还在施工,所以新开放的西边半幅道路只有行人和非机动车通行。此外,沿线挡墙及步级顺接沿街铺面的施工仍在进行。
根据施工计划,除附属工程外,民主路全幅主车道及望州南路将在本月底实现通车。
2
项目南宁大桥下滨江堤园路雏形初现
站在南宁大桥上往邕江南岸看,一条崭新的滨江大道已显出雏形。这就是南宁市五象新区堤园路(五象大道—外环高速路)。该工程将使江南堤路园工程的江南东堤从五象大道延伸至五象新区,延伸总长11.35公里。
堤园路工程是完善五象新区道路交通框架的“三横三纵”建设项目之一,也是南宁市防洪体系建设的重要组成部分,建设地点位于邕江南岸五象新区核心区内。主线道路走向基本为东西向,起点位于五象大道,终点至五象新区规划18号路附近,主线道路连接五象新区1号、2号和4号路的3条连接线。道路等级为城市次干路一级,道路红线宽度40米,计算行车速度40公里/小时。
该工程分三期实施。一期工程起于青龙岗,止于柳沙1号回建点,全长约4.5公里。目前除南宁大桥底约600米范围因征地拆迁问题还未施工外,其余路段已基本完工。二期和三期工程尚在推进当中。
3
项目昆仑大道北3387套公租房9月开工
对于每年新就业的大中专毕业生和有稳定劳动关系的外来务工人员来说,买不起住房又难以租到合适的房源是一个让人头疼的问题。而今,统一简装的公共租赁房的建设,将让这部分人不再为住房发愁,而是轻松地实现“拎包即可入住”。据悉,正在建设的昆仑大道北面保障性住房项目按计划于2015年初交房,届时将向社会提供包括廉租房和公共租赁住房在内的5389套住房。
昆仑大道北面保障性住房项目总用地面积40140平方米,廉租住房、公共租赁住房立项批复总建筑面积约22.48万平方米。在其所提供的5389套住房中,廉租房有2002套,公共租赁住房有3387套,项目总投资约7.06亿元。
其中,廉租房项目已于去年7月开工建设,目前主体施工完成至5层,3层的幼儿园主体已封顶,预计今年年底施工至26层;公共租赁住房建筑面积共约13.9万平方米,分为5栋,每栋33层高,正在开展招投标,项目将于9月动工。 |
