广西郁江老口航运枢纽4号机组连续72小时试运行圆满成功,主机、电气设备和辅助设备等运行稳定,机组各项指标参数达到设计及规范要求,于8月2日通过专家组验收,4号机组正式并网运行。至此,老口航运枢纽工程水电站正式全面投产,实现5台机组全部并网发电目标。
此外,老口航运枢纽的鱼道以及左右护岸正在进行收尾施工,整个广西郁江老口航运枢纽工程也将于今年完工。届时,这座南宁市迄今投资最大的水利工程将惠及整座城市。
4号机组通过竣工验收

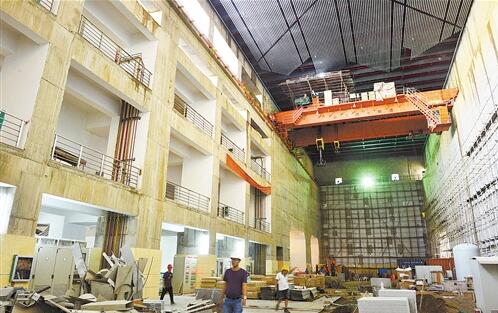

当天上午,老口航运枢纽工程水电站机房内,5台已经完成安装的机组正在高效运作,而在监控室内的工作人员正密切监控着机组的运转情况。
南宁市航电投资有限责任公司设备管理部副主任杨毅介绍,4号机组是老口枢纽电厂5台机组中最后一台安装的发电机组,目前已经通过72小时连续试运行,水轮发电机组各项性能参数均满足厂家及设计要求,保护系统运行正常。
2日上午,经过细致的分析和核验资料,由建设、发展改革、水利、交通等部门组成的验收组,一致通过老口枢纽工程水电站4号机组顺利通过72小时试运行验收,正式并网运行。
老口水电站正式全面投产
老口枢纽工程水电站水库正常蓄水位75.5米,总库容25.87亿立方米,设计5台水轮发电机组,总装机容量为15万千瓦,单台机组容量为3万千瓦,多年平均发电量为6.398亿千瓦时。4号机组顺利实现并网运行意味着老口航运枢纽工程水电站正式全面投产,实现5台机组全部并网发电目标。
去年7月1日,1号机组通过验收后正式投产,随后2号和5号机组也在去年投产;今年3月,3号机组正式投产,4号机组则在8月2日通过验收正式投产。去年下半年投产的3台机组到去年年底已发电1.7亿千瓦时,而截至今年8月1日,整个宋村电厂已实现发电3.1亿千瓦时,预计今年全年发电量将达5.84亿千瓦时,按0.3元/千瓦时计算,每年收益约为2亿元,标志着该航运枢纽进入全面运营投产阶段。
机组发出的电能将全部通过220千伏输电线送往位于石埠的南宁石西变电站,再向南宁市区电网供电。
枢纽工程今年完工
“航运、防洪、供水、发电,是郁江老口航运枢纽工程的四大功能。随着工程进入收尾阶段,预计上述功能已经初步实现。”杨毅说,“这项南宁市迄今投资最大的水利工程将惠及整座城市。”
广西西江老口航运枢纽工程水库总库容22.4亿立方米,设置防洪库容1.63亿立方米,正常蓄水位为75.5米,利用水库壅高水头发电,为防洪、发电、航运并重的综合利用枢纽。主要修建拦河坝、船闸、水电站和航道整治以及相应配套设施。
目前,广西郁江老口航运枢纽工程主体工程的施工已进入尾声,13孔溢流坝闸墩、坝顶交通已基本完成,具备通行条件,水电站厂房装修工程预计将在今年8月底完成,而整个广西郁江老口航运枢纽工程也将在今年完工。
目前老口枢纽拦蓄水位为73米,尚未达到75.5米的设计水位,主要是因为库区上有一条跨江电缆高度太低,达到设计水位后可能会影响到船舶通行,待跨江电缆处理完成后,就会按照设计水位拦蓄。届时不仅上游航道水位会得到进一步改善,而且用于市区水系补水的江北干渠未来补水也会更加便利。
工程建成后,可实现右江全线河道渠化,右江航道达到Ⅲ级标准,可通航1000吨级船舶;同时与百色水库联合调度,可将南宁市防洪标准从现状50年一遇提高至200年一遇,达到国务院批复的《珠江流域防洪规划报告》提出的有关郁江中下游防洪保护区的重要城市及主要市(县)的防洪标准。建成后从水库引水补充市区主要湖泊和内河,加快推进“中国水城”建设,极大改善南宁市区的水环境,提升城市品位,推进城市可持续发展。 |
